Pořadí prací při rekonstrukci bytu od bourání po malování
Správné pořadí prací při rekonstrukci bytu nevzniká z poučky „od špinavého k čistému“. Určuje ho projekt, technologické přestávky a okamžiky, kdy je nutné práce zkontrolovat před zakrytím. Elektroinstalace se například neřeší až po omítkách jen proto, že zásuvky uvidíte na povrchu; většina kabelů, krabic a tras musí být připravená dříve.
Základní sled: průzkum a projekt → ochrana domu a odpojení sítí → demontáže a bourání → stavební konstrukce → hrubé rozvody → kontroly a zkoušky před zakrytím → omítky a mokré procesy → podlahové vrstvy → obklady → malby → finální podlahy, dveře a kompletace → revize, zkoušky a předání.
Pořadí se rozhoduje ještě před prvním bouráním
Nejdříve zaměřte skutečný stav a zakreslete dispozici, nábytek, kuchyň, sanitu, svítidla, zásuvky, vypínače, radiátory a spotřebiče. Bez jejich polohy nelze správně navrhnout vývody. Současně prověřte nosné konstrukce, stoupačky, větrání, hlavní jištění a kapacitu přípojek.
Vyjasněte souhlasy vlastníka, SVJ či družstva a aktuální požadavky stavebního úřadu. Nájemce potřebuje pro stavební změny souhlas pronajímatele. Zásah do společných částí nebo nosných konstrukcí neposuzuje řemeslník od oka; podle rozsahu je zapojen projektant, statik a další specialisté.
Harmonogram sestavujte zpětně od pevných termínů a dlouhých dodávek. Okna, dveře, kuchyň či truhlářské prvky mohou mít týdny výroby, ale finální zaměření někdy jde provést až po dokončení omítek nebo podlah. Objednávka příliš brzy riskuje špatný rozměr, příliš pozdě prázdné týdny.
1. Příprava staveniště a ochrana domu
Před pracemi vyklidíte byt, určíte trasy pohybu, místo pro materiál a odpad a ochráníte výtah, schodiště, dveře i zachovávané povrchy. Se správcem dohodnete časy hlučných prací, odstávky stoupaček a úklid. Sousedům dejte praktickou informaci s termínem a kontaktem.
Ověřte bezpečné odpojení elektřiny, vody nebo plynu v dotčených částech. Nestačí vypnout neoznačený jistič a předpokládat, že vodič není pod napětím. Rizikové zásahy provádějí odborně způsobilé osoby. Před zakrytím všeho, co má zůstat, pořiďte fotografie stavu bytu a společných prostor.
2. Demontáže před bouráním
Nejprve se demontují prvky určené k opětovnému použití a odpojují zařízení: kuchyň, sanita, svítidla, dveřní křídla, radiátory či nábytek. Teprve potom přichází kontrolované bourání příček, obkladů, podlah a drážek. Tento postup omezuje škody a umožní materiál třídit.
Průběžně sledujte, co se po odkrytí objevilo. Nečekaná vlhkost, poškozený nosný prvek, neznámé potrubí nebo podezřelý materiál jsou důvodem práci v místě zastavit a změnu posoudit. Demolice není průzkum metodou „uvidíme, kam až to půjde“.
3. Nové příčky, otvory a stavební úpravy
Po vyčištění prostoru se řeší nové otvory, vyzdívky, příčky a nosné zásahy podle dokumentace. Je třeba koordinovat budoucí dveře, podlahy, podhledy a kotvení těžkých předmětů. U lehké příčky se výztuhy pro skříňky, umyvadla nebo televizor vloží před uzavřením desek.
Některé příčky se dokončí až po vedení instalací, jiné musí stát dříve, aby určily trasy. Proto neexistuje jediný univerzální sled pro celý byt. Projekt a výrobní postup materiálu mají přednost před internetovým seznamem.

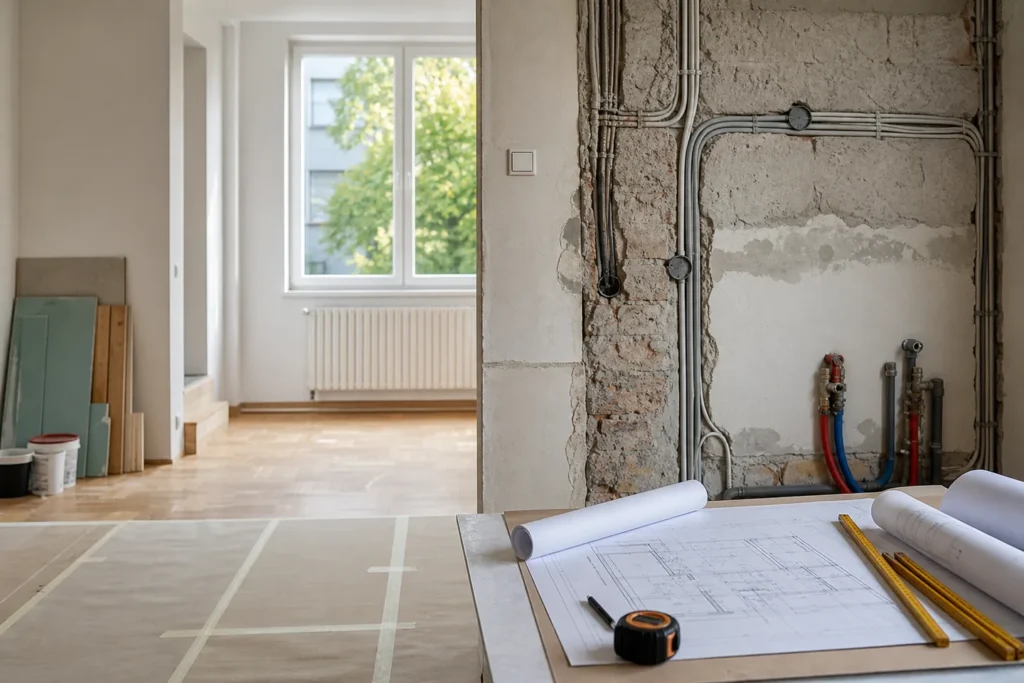

4. Hrubé rozvody všech profesí společně
Následují odpady, voda, vytápění, plyn, vzduchotechnika, elektroinstalace a datové rozvody. Profese musí pracovat nad jedním koordinovaným plánem. Odpad potřebuje spád a má omezené možnosti křížení; vzduchotechnické potrubí zabere prostor; elektroinstalace nesmí být improvizovaně vedena kolem již hotových překážek.
Před zahájením potvrďte výšky finální podlahy a podhledu. Vývod baterie měřený od hrubé desky může být po skladbě podlahy o několik centimetrů jinde. Totéž platí pro zásuvky nad kuchyňskou deskou, závěsné WC a dveřní otvory.
Do této fáze patří přípravy pro budoucí zařízení, nikoli jejich finální montáž. Kabel, potrubí a krabice se vedou tak, aby šly zkontrolovat. Fotografie bez měřítka nestačí; zachyťte trasu vůči pevným bodům a uložte aktualizovaný výkres.
5. Kontrola před zakrytím je samostatný milník
Než zmizí rozvody pod omítkou, deskou nebo potěrem, provede se kontrola souladu s projektem, tlakové či jiné předepsané zkoušky a dílčí přejímka. ČKAIT ve svých metodických podkladech výslovně zdůrazňuje výzvu ke kontrole zakrývaných prací a zápis výsledku.
Kontrolujte trasy, dimenze, upevnění, prostupy, přístupnost spojů, polohu vývodů a požární či akustické utěsnění tam, kde je potřeba. Vada odhalená nyní může znamenat hodinu opravy; po obkladu demolici hotového povrchu.
6. Omítky, uzavření příček a podhledy
Po schválení hrubých instalací se zazdí drážky, uzavřou příčky a provedou omítky. Podhled se uzavírá až po kontrole všeho, co nad ním zůstane, včetně závěsů, kabelů, potrubí a přístupových otvorů. Spoje vyžadující servis nesmějí zmizet bez možnosti přístupu.
Mokré procesy potřebují čas na vyschnutí. Větrání a vytápění se řídí materiálem, nikoli tlakem termínu. Předčasné uzavření vlhkosti pod nepropustnou vrstvu může způsobit poruchu podlahy nebo plísně.
7. Podlahové skladby a potěry
Po hrubých stěnách se připravují podklady, izolace, případné podlahové topení a potěr. Ještě před zalitím zkontrolujte výšky, dilatace, rozvody a návaznosti na koupelnu, chodbu a dveře. U podlahového topení se provádějí předepsané zkoušky a zaznamená poloha okruhů.
Zbytková vlhkost se před pokládkou citlivých krytin měří vhodnou metodou. Kalendářní počet dnů nenahrazuje měření; rychlost vysychání ovlivní tloušťka, materiál, teplota a větrání.
8. Hydroizolace, obklady a dlažby
V koupelně se připraví rovný a pevný podklad, aplikují systémové penetrace, hydroizolace, pásky a těsnění prostupů. Před obkladem se kontroluje spád, rohy, napojení a výška budoucí sanity. Fotografie hotové izolace mají hodnotu, protože po obložení už její souvislost neuvidíte.
Obkladač potřebuje potvrzený kladečský plán: výchozí osu, polohu řezů, nik, hran a revizních otvorů. Improvizace u poslední stěny vede k úzkým dořezům nebo kolizi baterie se spárou.
9. První malby a finální povrchy
Po vyschnutí se povrchy tmelí, brousí, penetrují a malují. Pořadí malby a podlahy závisí na krytině a systému. Často se základní malba provede před finální podlahou, aby se omezilo riziko znečištění, poslední opravy pak po montážích.
Citlivou dřevěnou podlahu nepokládejte do vlhkého bytu jen kvůli harmonogramu. Materiál se aklimatizuje podle pokynů výrobce a chrání prodyšným způsobem. Nevhodná ochranná fólie na nevyschlém povrchu může problém vytvořit.
10. Dveře, kuchyň, sanita a elektrokompletace
Finální výška podlahy určuje osazení zárubní a některých truhlářských prvků. Poté se montuje kuchyň, sanita, baterie, vypínače, zásuvky, svítidla a topná tělesa podle návazností. Těžké a prašné vrtání plánujte před posledním úklidem a využívejte dříve připravené výztuhy.
Při kompletaci se ověřuje funkce, těsnost, průtok, směr otevírání, spáry a přístup k uzávěrům. Elektrická zařízení se nepovažují za dokončená jen proto, že svítí; součástí předání jsou předepsané revize a dokumentace.
11. Předání není jen úklid
Projděte byt po místnostech za denního světla a se seznamem smluvního rozsahu. Sepište vady a nedodělky, termín odstranění a způsob kontroly. Převezměte revizní zprávy, protokoly zkoušek, návody, záruky, fotografie skrytých tras, klíče a dokumentaci skutečného provedení.
Konečné čerpání porovnejte s rozpočtem a schválenými změnami. Navazuje na článek jak řídit rozpočet a vícepráce. Včas také plánujte kontrolu specialistou; další díl vysvětlí technický dozor a bude propojen po zveřejnění.
Nejčastější chyby v pořadí
- kuchyň se objedná před potvrzením skutečných rozměrů;
- příčky se uzavřou bez fotografie a kontroly rozvodů;
- potěr nebo omítka se překryjí bez ověření vlhkosti;
- obkladač dostane jinou verzi výkresu než instalatér;
- finální podlaha se položí před posledními prašnými zásahy;
- revize a dokumentace se začnou shánět až po odjezdu profesí.
Jak sladit řemesla, aby na sebe nečekala
Harmonogram nemá být jen seznam profesí s datem nástupu. Každá etapa potřebuje jasnou vstupní podmínku a předávaný výsledek. Obkladač například nemá nastupovat „po instalatérovi“, ale až po převzetí rovných a dostatečně vyzrálých podkladů, provedených zkouškách rozvodů a odsouhlasení skladby hydroizolace. Truhlář potřebuje finální zaměření po dokončení rozhodujících povrchů, ale některé kotevní body musí znát dříve.
U každého milníku proto zapište, kdo potvrzuje připravenost, jaké dokumenty musí být k dispozici a co brání pokračování. Když se etapa opozdí, neposouvejte automaticky všechny další profese na nejbližší volný den. Nejprve ověřte technologické přestávky a skutečnou dostupnost lidí i materiálu. Překrývání prací v malém bytě často snižuje produktivitu a zvyšuje riziko poškození již hotového výsledku.
Rozhodovací deník chrání termín i rozpočet
Velkou část zdržení nezpůsobí samotné řemeslo, ale chybějící rozhodnutí investora. Ještě před demolicí uzavřete polohy zařizovacích předmětů, zásuvek a světel, návaznost podlah, způsob otevírání dveří a výrobky s dlouhou dodací lhůtou. U každé otevřené otázky určete poslední datum, kdy lze volbu změnit bez předělávání.
Rozhodnutí zapisujte s datem, odkazem na výkres nebo místnost a jménem člověka, který je schválil. Když je potřeba změna, musí být zřejmé, co nahrazuje, kolik stojí a zda posune další etapu. Tento jednoduchý deník brání tomu, aby elektrikář pracoval podle starší verze a truhlář podle novější.
Co dělat, když se pořadí musí změnit
Rekonstrukce není výrobní linka a odchylka sama o sobě neznamená chybu. Před změnou pořadí ale prověřte čtyři dopady: bezpečnost, možnost kontroly před zakrytím, technologickou návaznost a ochranu hotových povrchů. Například část malování lze někdy provést před pokládkou finální podlahy, ale konečné opravy mají přijít až po montáži dveří a nábytku. Naopak uzavření předstěny před tlakovou zkouškou rozvodů je zbytečné riziko.
Pokud se objeví skrytá závada, práce v dotčeném místě zastavte, stav zdokumentujte a nechte navrhnout řešení odpovědnou osobou. Neznamená to nutně zastavit celý byt. Dobře rozdělený harmonogram umožní pokračovat v nezávislé části, aniž by zakryl důkazy nebo znemožnil opravu.
Před obnovením prací aktualizujte výkres, rozpočet i termíny navazujících profesí. Nestačí sdělit změnu pouze člověku, který je zrovna na místě. Montážní tým, technický dozor a dodavatelé výrobků na míru musí pracovat se stejnou verzí. Jinak se jednou vyřešená odchylka může vrátit jako kolize v další etapě.
Časté otázky
Jaké je správné pořadí prací?
Nejprve bourání a odvoz suti, pak hrubé rozvody vody, odpadů a elektřiny, poté omítky a potěry, následují izolace a podlahy, pak obklady, dále montáž zařizovacích předmětů a nakonec malby, dveře a úklid. Porušení pořadí obvykle znamená předělávat hotovou práci.
Proč jsou rozvody hned na začátku?
Protože se ukládají do konstrukcí a po dokončení povrchů se k nim nedostanete bez bourání. Změna dispozice zásuvek nebo vývodů vody po omítkách je jedna z nejdražších dodatečných úprav. Rozmístění proto promyslete ještě před sekáním drážek.
Kdy měřit vlhkost potěru?
Před pokládkou podlahy, vždy měřením, ne odhadem podle času. Předčasná pokládka na vlhký potěr je nejčastější příčina poškození dřevěných a vinylových podlah. Měření zajistí zhotovitel podlahy a výsledek si nechte písemně.
Co dělat s odpadem?
Zajistit kontejner nebo odvoz na sběrný dvůr podle druhu odpadu. Stavební suť, nebezpečný odpad a azbest mají různý režim a azbest smí odstraňovat jen firma s ohlašovací povinností. Odvoz naplánujte předem, protože suť v chodbě bytového domu je problém.
Jak dlouho rekonstrukce trvá?
Podle rozsahu, ale vždy déle, než plánuje zadavatel. Do harmonogramu započtěte technologické přestávky, tedy schnutí potěrů a omítek, které nelze urychlit. Právě přeskočení přestávek je zdrojem pozdějších vad.
Můžu v bytě bydlet během rekonstrukce?
U dílčích úprav ano, u kompletní rekonstrukce prakticky ne, zvlášť když se dělají rozvody a mokré procesy. Prach z broušení proniká všude a odstavená voda a elektřina znemožní běžný provoz. Náklady na dočasné bydlení proto patří do rozpočtu.
Co ohlásit sousedům a správci domu?
Termín prací, předpokládanou hlučnost a potřebu užívat výtah a společné prostory. U zásahů do společných částí a do nosných konstrukcí je nutný souhlas společenství vlastníků a často i stavební povolení. Nedomluvený zásah do stoupačky je klasický zdroj sporů.
Kdy je potřeba stavební povolení?
U zásahů do nosných konstrukcí, do vzhledu domu a u změn v užívání. Běžná výměna povrchů a zařizovacích předmětů povolení nevyžaduje. Rozhodnutí patří na stavební úřad, ne na řemeslníka; písemné stanovisko úřadu je levnější než dodatečné povolování.
Jak přebírat jednotlivé etapy?
Prohlídkou před zakrytím konstrukcí, tedy před omítkami a před pokládkou podlah, a fotodokumentací rozvodů. Fotografie s metrem u stěny se hodí i za deset let, až budete vrtat. Bez nich se poloha rozvodů dohledává obtížně.
Co nechat na konec?
Malby, dveře, podlahové lišty, montáž svítidel a úklid. Vše, co se snadno poškodí, se dělá až po hrubých pracích. Nejčastější chybou je předčasná montáž kuchyně nebo podlah, které pak trpí při dokončování zbytku.
Zdroje a datum kontroly
- ČKAIT PROFESIS: Technický dozor stavebníka
- ČKAIT PROFESIS: kontrola zakrývaných prací a stavební deník
- ČKAIT: dokumentace rekonstrukcí bytů
- MMR: změny v nájemním bytě
Ověřeno 25. 8. 2026. Konkrétní technologické pořadí se řídí projektem, výrobními předpisy a skutečným stavem stavby.
